Etapas da preparação do terreno

Etapas da preparação do terreno

Por: Comdarpe - 06 de Julho de 2026

Depende do porte da obra, do tipo de solo e dos serviços necessários. Em obras de pequeno e médio porte, a preparação do terreno costuma levar entre 1 semana e 2 meses. Já em grandes empreendimentos, como condomínios, indústrias ou parques temáticos, essa etapa pode durar vários meses.

Etapas da preparação do terreno

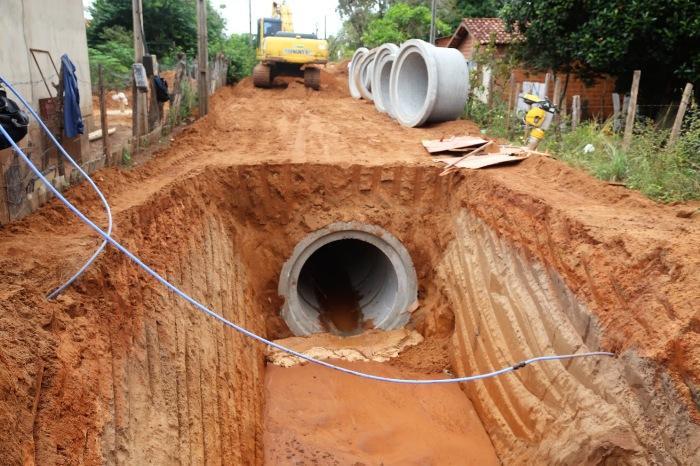

Imagem de Comdarpe



1. Levantamento topográfico

Tempo: 1 a 5 dias

Antes de qualquer movimentação de terra, é realizado o levantamento topográfico para identificar:

  • Níveis do terreno;
  • Declividades;
  • Limites da área;
  • Obstáculos existentes.

Essas informações servem como base para todo o projeto.

2. Limpeza do terreno

Tempo: 1 a 10 dias

Nessa fase são removidos:

  • Vegetação;
  • Entulho;
  • Árvores (quando autorizadas);
  • Construções antigas;
  • Rochas superficiais.

3. Terraplenagem

Tempo: 3 dias a várias semanas

É uma das etapas que mais influencia no prazo.

Inclui:

  • Cortes;
  • Aterros;
  • Transporte de terra;
  • Nivelamento.

Quanto maior o volume de terra movimentado, maior será o tempo necessário.

4. Drenagem

Tempo: 1 a 4 semanas

São executados sistemas para evitar acúmulo de água, como:

  • Tubulações;
  • Valetas;
  • Caixas de inspeção;
  • Drenos.

Essa etapa é essencial para garantir a estabilidade da futura construção.

5. Compactação do solo

Tempo: 2 a 10 dias

Após a movimentação de terra, o solo é compactado com equipamentos específicos para atingir a resistência exigida em projeto.

Sem uma compactação adequada, podem ocorrer recalques e fissuras na construção.

Quanto tempo leva na prática?

Tipo de obraPrazo médio
Casa 1 a 2 semanas
Galpão industrial 2 a 6 semanas
Condomínio 1 a 3 meses
Grande obra de infraestrutura 3 a 12 meses

O que pode aumentar o prazo?

Os principais fatores são:

  • Solo muito rochoso;
  • Chuvas frequentes;
  • Necessidade de grandes aterros;
  • Licenciamento ambiental;
  • Redes subterrâneas existentes;
  • Grande volume de movimentação de terra.

Exemplo em grandes empreendimentos

Em obras de grande porte, como parques temáticos, centros logísticos e complexos industriais, a preparação do terreno envolve uma combinação de terraplenagem, drenagem, pavimentação provisória, contenções e fundações. Nesses casos, o cronograma dessa fase pode representar uma parcela significativa do prazo total da obra e exige planejamento logístico rigoroso para que as etapas seguintes ocorram sem atrasos.

Esse é justamente o tipo de serviço executado pela COMDARPE em grandes empreendimentos, onde a qualidade da infraestrutura inicial é determinante para o sucesso das fases posteriores da construção.
